Rénovation intérieure maison : étapes clés et budget

Planifier une rénovation intérieure de maison étape par étape permet d’éviter les reprises coûteuses et les écarts de budget en cours de chantier. Cette page pose un cadre clair pour votre projet de rénovation intérieure : état des lieux, plan, devis, choix des matériaux, coordination des travaux et finitions, afin de rénover une maison avec méthode sans perdre de vue le coût global.

Par où commencer pour rénover une maison

Avant d’ouvrir un chantier de rénovation, il faut partir de l’existant. Dans une maison ancienne comme dans une maison plus récente, l’ordre des étapes reste le même : diagnostic, démolition si nécessaire, second œuvre, puis finitions. La différence se joue sur la qualité du relevé initial et sur la façon dont chaque intervention s’intègre au projet de rénovation.

Pour les postes de revêtement, la pose de sol s’anticipe en même temps que l’état des supports, notamment dans une salle de bain ou sur un ancien carrelage. En complément, la peinture intérieure se prépare bien avant les couches de finition : murs nettoyés, enduit de lissage, ponçage et temps de séchage font partie du même plan de mise en œuvre.

Avant et après rénovation intérieure haut de gamme avec planification, démolition et installation au centre.

L’état des lieux, premier geste du chantier

Une rénovation intérieure commence par un état précis du logement. Cet examen permet de distinguer un simple rafraîchissement d’une intervention plus lourde, avec reprise des murs, des sols, de la plomberie ou de certains éléments structurels. À prévoir dès la phase de relevé : les accès au chantier, les contraintes de circulation des matériaux et les conditions réelles d’intervention, particulièrement en Île-de-France.

  • Inspection visuelle complète : contrôle des murs, plafonds, sols et menuiseries pour repérer fissures, humidité, déformations ou usure des finitions.
  • Évaluation énergétique : DPE ou étude thermique pour hiérarchiser les postes à traiter et choisir des matériaux cohérents avec l’usage du logement.
  • Repérage des contraintes techniques : réseaux existants, ventilation, électricité, plomberie, éléments porteurs et conditions d’accès au chantier.

RenovIntérieur accompagne cette lecture de l’existant avec des conseils ancrés dans la réalité du terrain.

Les diagnostics techniques obligatoires à réaliser

Rénover une maison de façon sûre et conforme commence par les contrôles réglementaires. Ces vérifications encadrent la démolition, protègent les occupants et sécurisent l’ensemble des travaux, surtout dans une maison ancienne.

Un professionnel certifié repère ce qui échappe souvent au premier regard, notamment avant une dépose de cloison, une reprise électrique ou une intervention sur des sols anciens contenant des colles ou des dalles à risque.

  • Diagnostic électrique : contrôle de conformité indispensable avant toute reprise de distribution ou modification des pièces.
  • Plomb et amiante : repérages obligatoires selon l’année de construction, avec impact direct sur la démolition et le traitement des matériaux.
  • Termites et assainissement : points à vérifier selon la zone et la configuration de la maison.
  • DPE actualisé : base utile pour orienter isolation, ventilation et priorités de budget.

Ces éléments structurent le plan d’ensemble. Dès que ce socle est posé, il devient possible de comparer les devis sur une base homogène et de lancer le chantier avec un cadre plus fiable.

Définir ses besoins avant de lancer le projet

Pour réussir un projet de rénovation, il faut traduire les usages de la maison en choix concrets : circulation, rangements, lumière, entretien, niveau de finition et hiérarchie entre les pièces. Une salle de bain n’impose pas les mêmes contraintes qu’un séjour, notamment sur l’humidité, les revêtements, la plomberie et la résistance des matériaux.

En pratique, préciser les besoins pièce par pièce aide à tenir le budget, à limiter les modifications en cours de chantier et à choisir des finitions adaptées au quotidien. Un sol en bois ne se traite pas comme un carrelage grand format, et un enduit décoratif sur mur ancien demande une préparation différente d’une simple mise en peinture.

RenovIntérieur met en place un seul interlocuteur pour relier attentes, contraintes techniques et coordination des corps d’état.

L’ordre pour rénover une maison étape par étape

Respecter la bonne séquence reste la base pour rénover sans reprises inutiles. Poser un revêtement trop tôt, lancer les finitions avant la plomberie ou refermer des murs avant validation technique crée presque toujours du coût supplémentaire. Les étapes d’une rénovation suivent une logique de chantier très concrète, liée aux accès, au séchage des matériaux et à la coordination du second œuvre.

Du gros œuvre aux finitions, la séquence à respecter

L’ordre pour rénover une maison commence par ce qui touche à la structure, puis avance vers le confort et l’aménagement. D’abord, le gros œuvre : murs porteurs, cloisons, planchers, toiture, ouvertures extérieures et, si besoin, démolition encadrée. Ensuite vient le second œuvre avec la plomberie, l’électricité, l’isolation, l’étanchéité et le chauffage. Les finitions ferment le chantier de rénovation : revêtement de sol, enduit, peinture, menuiseries intérieures et équipements de cuisine ou de salle de bain.

Dans une maison à plusieurs niveaux, le bon ordre consiste à démarrer en haut pour descendre progressivement. La différence se joue sur la protection des zones déjà traitées : gravats, poussières, eau de mise en œuvre et circulation des artisans endommagent vite un support terminé si le plan n’est pas tenu.

Isolation, chauffage et ventilation, dans quel ordre

Pour la partie énergétique, les réseaux passent d’abord : plomberie et électricité, puis isolation des parois. Le chauffage vient ensuite, une fois l’enveloppe stabilisée, et la ventilation se règle en fin de parcours.

En pratique, l’isolation se traite depuis la toiture ou les combles, puis sur les murs, avant les planchers bas et les menuiseries. Une fois le support prêt et les performances revues, le chauffage peut être dimensionné correctement. À l’inverse, installer une chaudière ou une pompe à chaleur avant cette étape conduit souvent à un équipement mal calibré pour la maison.

La ventilation intervient après ces travaux, en complément des postes précédents. Elle permet de conserver un air sain dans la salle de bain comme dans les pièces de vie, sans rouvrir des cloisons neuves pour reprendre les gaines.

Les erreurs de séquençage à éviter absolument

Le coût final grimpe vite dès qu’un revêtement, des finitions ou un aménagement doivent être déposés pour reprendre un réseau ou corriger un support.

  • Poser un revêtement de sol trop tôt : parquet, vinyle ou marbre se posent sur un support sec, stable et terminé. Tant que les finitions humides ne sont pas achevées, le risque de déformation ou de tache reste élevé.
  • Changer le chauffage avant l’isolation : un équipement calculé sur une enveloppe non rénovée devient souvent surdimensionné après travaux, avec une consommation inutile à la clé.
  • Lancer une démolition sans étude préalable : ouvrir des murs ou supprimer des cloisons sans diagnostic peut fragiliser l’existant, surtout dans une rénovation de maison ancienne.
  • Commander les matériaux sans plan validé : bois, carrelage, robinetterie ou faïence doivent suivre un plan arrêté. Dès que le projet bouge en cours de chantier, les délais d’approvisionnement et les pertes matière perturbent toutes les étapes d’une rénovation.

Dès la conception, trois points structurent la réussite du chantier : un plan arrêté, un séquençage réaliste et une coordination serrée entre les intervenants. RenovIntérieur met en place ce cadre dès le départ : un interlocuteur unique coordonne le chantier, les matériaux, les délais et les finitions.

Rénover une maison ancienne, par où commencer

Les étapes clés d’une rénovation intérieure restent proches de celles d’un logement récent. En revanche, une maison ancienne impose un autre regard sur l’état du bâti, le choix des matériaux et l’ordre des interventions. Le bon choix dépend de l’existant : avant de rénover, il faut lire la structure, les murs et les réseaux comme un ensemble.

Distinguer les types de rénovation selon l’ampleur

La question de savoir par où commencer se règle d’abord par le niveau d’intervention. Avant le moindre devis, il faut cadrer le projet, son budget et le périmètre réel des travaux de rénovation.

  • Rénovation légère : peintures, revêtement de sol, ajustements d’aménagement, remplacement de mobilier ou d’équipements sans coordination lourde.
  • Rénovation moyenne : fenêtres, plomberie, électricité, cuisine ou salle de bain refaites sans reprise structurelle.
  • Rénovation lourde : démolition partielle, modification de cloisons ou de murs porteurs, isolation des murs, réfection complète des réseaux ou de la toiture; un architecte devient nécessaire au-delà de 150 m².

Cette première qualification fixe aussi les démarches administratives. Selon le projet de rénovation, il peut falloir une déclaration préalable, un permis de construire ou l’avis des Architectes des Bâtiments de France. À prévoir dès la phase de conception : un dossier incomplet peut retarder le chantier de plusieurs semaines.

Spécificités techniques d’une maison ancienne ou en pierre

Dans une maison ancienne, certains désordres ne se voient pas au premier passage. Humidité remontante, réseaux vieillissants, défaut de ventilation ou incompatibilité entre matériaux anciens et solutions modernes : ces points doivent être traités avant les finitions. La différence se joue sur le diagnostic réel du support, pas sur l’apparence des pièces.

L’isolation mérite une attention particulière. Un mur en pierre ou un enduit ancien ne réagit pas comme une paroi récente : un revêtement ou un isolant mal choisi peut bloquer les échanges d’humidité et dégrader les murs dans le temps. Une fois le support prêt, le choix des matériaux doit respecter le fonctionnement du bâti, qu’il s’agisse de marbre, de bois, d’enduit ou d’isolants compatibles.

Même logique pour l’aménagement intérieur. Derrière des cloisons, il arrive de trouver une plomberie déplacée, des gaines électriques non repérées ou des reprises anciennes absentes du plan d’origine. Un sondage avant démolition sécurise les travaux de rénovation et limite les mauvaises surprises pendant la mise en œuvre.

Planifier et sélectionner les bons professionnels

Un projet de rénovation intérieure se tient d’abord par son organisation. Il faut détailler les postes de second œuvre, les finitions, les accès au chantier et les contraintes de coordination, notamment en Île-de-France où les délais de livraison et de stationnement pèsent vite sur le budget.

Pour comparer correctement, chaque devis doit reposer sur le même périmètre : état existant, nature des matériaux, reprises prévues, protections, évacuation et délais. Cela vaut autant pour une salle de bain que pour l’ensemble de la maison. Un cadrage précis en amont limite les écarts de chiffrage en cours de chantier.

Pour les travaux liés à la performance énergétique, les entreprises certifiées RGE sont exigées pour accéder aux aides, notamment MaPrimeRénov’ et les CEE. RenovIntérieur assure un seul interlocuteur pour la coordination : du premier relevé de cotes jusqu’aux finitions, une seule référence pour les entreprises, les délais et les approvisionnements.

Quel budget prévoir pour une rénovation intérieure complète

Le budget d’un projet de rénovation dépend d’abord de l’état du bien, des matériaux retenus et de l’ampleur du chantier. En Île-de-France, il faut aussi intégrer une contrainte très concrète : la main-d’œuvre, les accès et la coordination coûtent souvent plus cher qu’ailleurs.

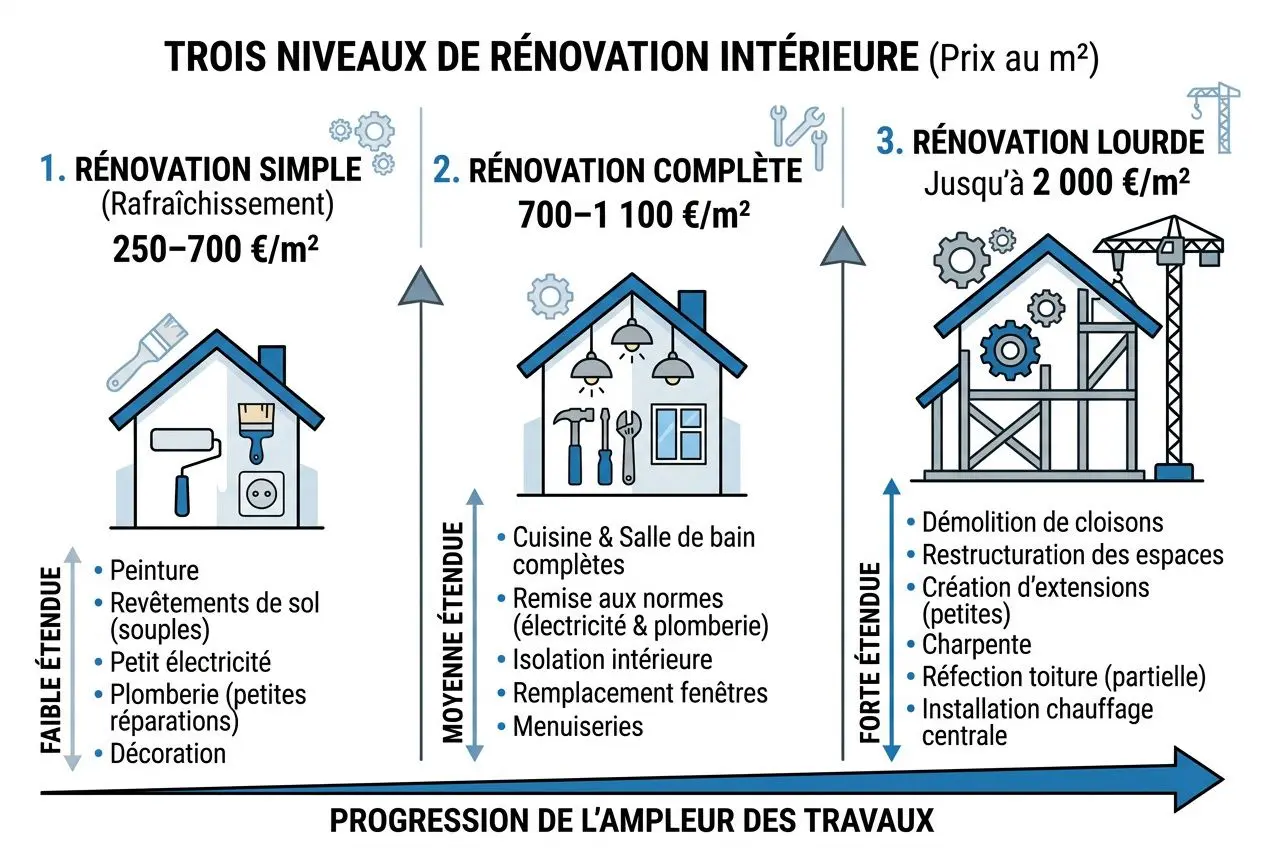

Trois niveaux de rénovation intérieure: simple (250–700 €/m²), complète (700–1100 €/m²) et lourde jusqu’à 2000 €/m², avec leviers et étapes.

Prix au m² selon le type de rénovation

  • Rénovation simple : 250 à 700 €/m², avec peinture, revêtement de sol et remise en état visuelle, sans reprise des réseaux ni modification structurelle.
  • Rénovation complète : 700 à 1 100 €/m², avec mise à niveau électrique et plomberie, isolation partielle, rénovation de cuisine et salle de bain, menuiseries intérieures et finitions.
  • Rénovation lourde : jusqu’à 2 000 €/m², avec modification structurelle, refonte complète des réseaux, isolation généralisée et traitement de pathologies comme l’humidité ou l’amiante.

Ces montants s’entendent hors mobilier et électroménager. La différence se joue sur les matériaux : marbre, bois massif, enduit décoratif, carrelage grand format ou revêtement technique font rapidement varier le coût, même à surface égale. Deux logements de même taille peuvent ainsi afficher un budget très différent selon le niveau de finition attendu.

Type de rénovation Fourchette de prix Travaux concernés
Rénovation simple 250 à 700 €/m² Peinture, revêtement, rafraîchissement des pièces
Rénovation complète 700 à 1 100 €/m² Réseaux, isolation partielle, cuisine, salle de bain
Rénovation lourde Jusqu’à 2 000 €/m² Structure, refonte totale, traitement de l’état du bâti

Coûts détaillés de l’isolation et des postes énergétiques

Dans un projet de rénovation orienté performance énergétique, l’isolation représente en moyenne 38 % du coût global, devant le chauffage à 26 %, les menuiseries à 24 % et la ventilation à 8 %.

Les prix varient ensuite selon la zone traitée et les conditions de mise en œuvre : 20 à 35 €/m² pour des combles perdus, 30 à 50 €/m² pour des planchers bas, 40 à 80 €/m² pour des murs par l’intérieur, 40 à 80 €/m² pour des combles aménagés par l’intérieur, 100 à 180 €/m² pour des murs par l’extérieur et 90 à 250 €/m² pour des combles aménagés par l’extérieur. Une fois le support prêt, le coût reste fortement lié à l’accès, à l’épaisseur d’isolant et aux matériaux choisis.

Marges de sécurité et aides financières disponibles

Un budget solide prévoit toujours une marge de 10 à 20 %. Elle absorbe les écarts classiques d’un chantier : réseau non repéré, surprise à l’ouverture des murs, problème d’état du support ou délai sur un matériau spécifique. Cette réserve doit apparaître dans le devis initial, pas en fin de parcours.

Pour accéder aux aides de l’État comme MaPrimeRénov’, les CEE ou l’éco-prêt à taux zéro, les travaux liés à l’isolation et au chauffage doivent être réalisés par un artisan RGE. RenovIntérieur assure un seul interlocuteur pour structurer le projet, vérifier l’éligibilité des postes concernés et préparer les dossiers en amont du chantier.

Finitions d’une maison rénovée, sols, peinture et revêtements

Une fois le second œuvre terminé, les finitions donnent sa vraie lecture au projet. La différence se joue sur des choix très concrets : matériaux, teintes, textures, niveau de préparation des supports.

Choisir et poser ses revêtements de sol

Les finitions rénovation intérieure commencent par le sol. Avant de poser un revêtement, il faut contrôler l’état du support : planéité, humidité résiduelle, stabilité, reprises éventuelles. Selon le diagnostic, une remise à niveau ou un remplacement complet s’impose pour sécuriser la suite du chantier.

Le bon choix dépend de la pièce, de l’usage prévu et du budget. Un parquet ou un autre revêtement bois demande un support plan, sec et stable, avec une pose collée, clouée ou flottante selon le plan retenu. À l’inverse, carrelage et pierre naturelle conviennent bien à la salle de bain ou à la cuisine, à condition de respecter une chape bien nivelée et les joints de dilatation.

Pour une mise en œuvre plus souple, vinyle, résine et moquette restent adaptés à certaines configurations, notamment en rénovation légère ou dans des zones très circulées.

Une fois le support prêt, la pose suit les règles propres à chaque revêtement. RenovIntérieur organise cette phase dans le plan du chantier, avec une coordination serrée des délais, des accès et des finitions, en particulier sur des projets de rénovation intérieure en maison occupée ou à accès contraint en Île-de-France.

Peinture murale et revêtements intérieurs, les étapes

Leur tenue dépend de la préparation : nettoyage, décapage si nécessaire, ponçage des murs, puis enduit de lissage. Un support mal préparé dégrade l’aspect final, même avec de bons matériaux : cette étape s’anticipe lors de la planification du chantier.

Dès que les enduits sont secs à cœur, la peinture peut être appliquée dans de bonnes conditions. Si ce temps de séchage n’est pas respecté, les finitions montrent vite des défauts : différences de teinte, traces de reprise, décollements. En complément, le papier peint reste une solution fiable sur des murs lisses et stables.

Crédences et touches décoratives pour finaliser la rénovation

Les crédences arrivent en finitions, une fois le revêtement mural posé et la peinture stabilisée. En cuisine comme en salle de bain, elles protègent les murs contre l’eau, les projections et les taches, tout en prolongeant la ligne esthétique du projet.

RenovIntérieur réalise ces poses avec des matériaux adaptés à l’usage et au style recherché : marbre, faïence, verre laqué ou autres surfaces techniques. RenovIntérieur assure ces poses dans la continuité du chantier, avec la même exigence sur les alignements, les matériaux et les finitions rénovation intérieure, sans rupture entre les corps d’état.

Foire aux questions

Quel est l’ordre des travaux de rénovation intérieure d’une maison ?

Pour des travaux de rénovation intérieure, l’ordre commence par ce qui touche à la structure et à l’enveloppe de la maison : démolition, reprise des murs porteurs si nécessaire, toiture et menuiseries extérieures. Vient ensuite le second œuvre, avec la plomberie, l’électricité, le chauffage, la ventilation et l’isolation, afin de poser un cadre technique sain avant tout revêtement.

Une fois le support prêt, le chantier passe aux finitions : sols, enduit, peinture, menuiseries intérieures et aménagement. Dans une maison à plusieurs niveaux, il faut intervenir d’abord en haut puis descendre étage par étage pour protéger ce qui a déjà été réalisé. La différence se joue sur la coordination : un bon plan évite les reprises coûteuses et préserve les finitions déjà posées.

Quel budget prévoir pour une rénovation intérieure complète ?

Le budget dépend de l’état du bien, de la surface et du niveau d’intervention prévu. Pour rénover, il faut généralement compter entre 250 et 700 €/m² pour un rafraîchissement, de 700 à 1 100 €/m² pour des travaux de rénovation intérieure complets, et jusqu’à 2 000 €/m² pour un chantier lourd avec intervention structurelle.

À ce coût s’ajoute une marge de 10 à 20 % pour les imprévus, surtout en maison ancienne où les surprises apparaissent souvent après dépose d’un revêtement ou ouverture de cloisons. En Île-de-France, les contraintes d’accès, la logistique de chantier et la main-d’œuvre pèsent aussi sur le budget. En pratique, demander plusieurs devis détaillés permet aussi de vérifier que chaque prestataire inclut bien les reprises de plâtrerie et la gestion des déchets de chantier, postes souvent omis.

Quels sont les diagnostics obligatoires avant de rénover une maison ancienne ?

Avant de lancer des travaux de rénovation dans une maison ancienne, plusieurs contrôles sont à prévoir : diagnostic électrique, recherche de plomb et d’amiante, DPE, contrôle termites et vérification de l’assainissement.

Ce repérage conditionne aussi la démolition, notamment si certains murs, enduits ou réseaux exigent une mise en œuvre spécifique. Ces diagnostics permettent d’établir un plan cohérent, d’ajuster le devis et de hiérarchiser les priorités du chantier, de la plomberie au chauffage. RenovIntérieur s’appuie sur cette base pour cadrer des travaux de rénovation intérieure fiables, sans décaler l’ordre des travaux ni fragiliser les finitions.
